清單綜合單價及耗量問題

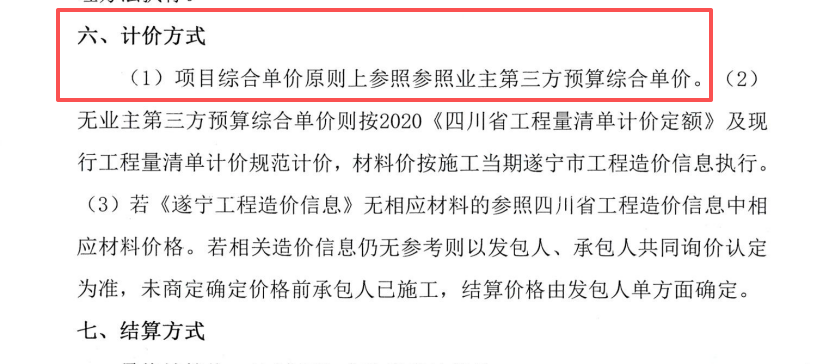

合同中第一條

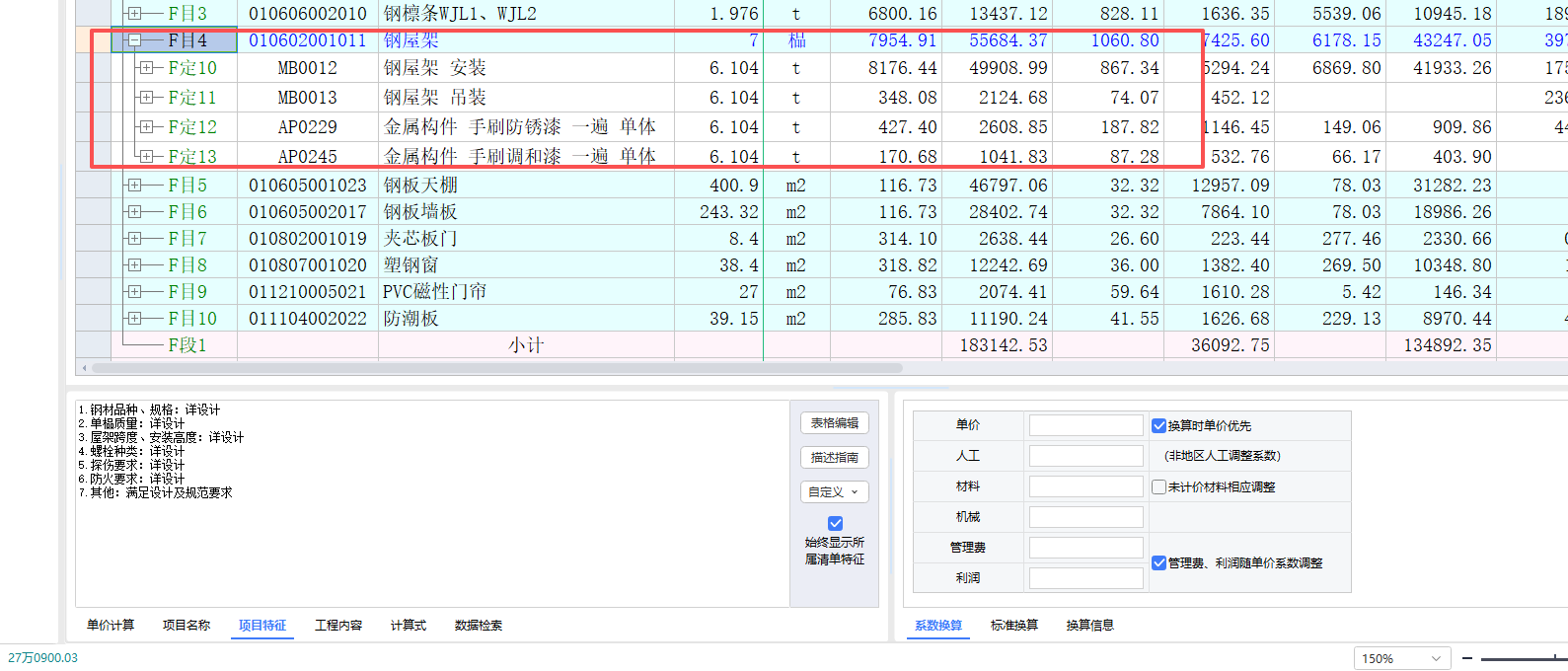

,寫的原則上參照第三方預算綜合單價,但是在辦理結算中,發現這個清單項,耗量存在巨大問題,鋼屋架,第三方預算清單按“榀”為單位計算,7榀耗量為6.104t,但實際計算僅有1.4t
這種在結算時是否可以按實際耗量調整,調整后綜合單價降低是否合理
全部回答
(2)
首答僅用{{minutesHtml}}
-
協商處理,沒有一定的標準,認可回答請點贊全是免費進行的
2025-09-08 10:43:27
-
建議厘清雙方責任,消耗量錯誤是預算單位計算錯誤還是有其它考量;招投標時,投標單位是否能知曉預算清單的綜合單價。
如果是預算計算問題,且招投標時不知道預算清單的綜合單價,那問題非承包單位責任(無法預見),雙方協商解決。
2025-09-08 11:11:01
-
固定單價合同,清單的綜合單價按投標時確定的,工程量按實際工程量計算,工程量乘以對應的綜合單價就是分部
固定單價合同,清單的綜合單價按投標時確定的,工程量按實際工程量計算,工程量乘以對應的綜合單價就是分部分項工程費用,措施費怎么算
