songllin 2023-05-20 08:38:14 | 廣東省 土建施工計價軟件GCCP | 960查看 1回答
發現一個廣聯達進度計量GPV6的bug

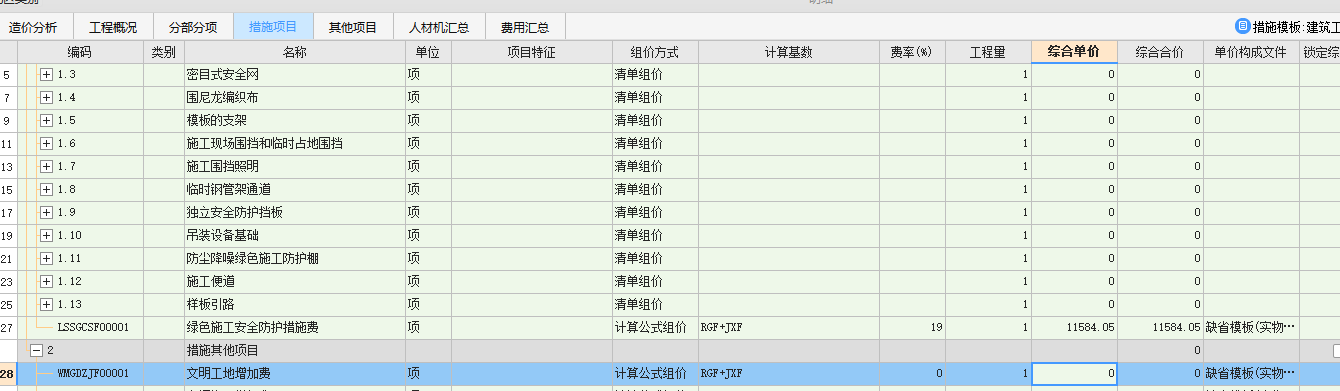

廣聯達進度計量GPV6計算審定工程量時如果清單項的定額中含有“其他人工費”,比如有“在洞內、地下室內、庫內或暗室內進行施工”這項定額,就會出現bug。

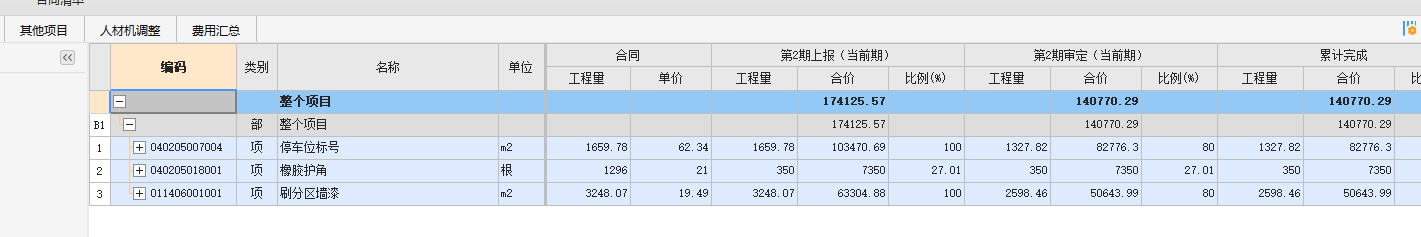

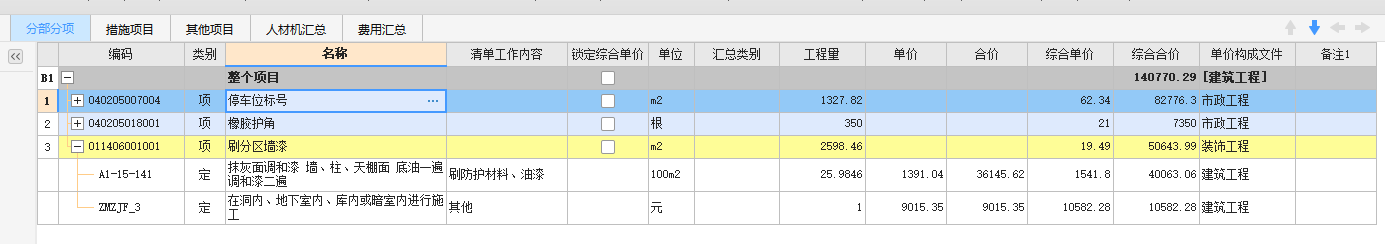

如上圖所示,審定工程量是80%,那么暗室內施工的其他人工費應該是13227.83*0.8=10582.264,但這里計算結果卻是10582.264*0.8=8465.8。雖然清單項的合價沒錯,分部分項工程費沒有問題,但是人材機匯總后人工費會減少,導致綠色安全防護措施費減少。問題很隱蔽,可能也很難碰到,但還是希望引起重視。
2023-05-20 21:11:48 補充
2023-05-20 21:12:47 補充
2023-05-20 21:14:50 補充

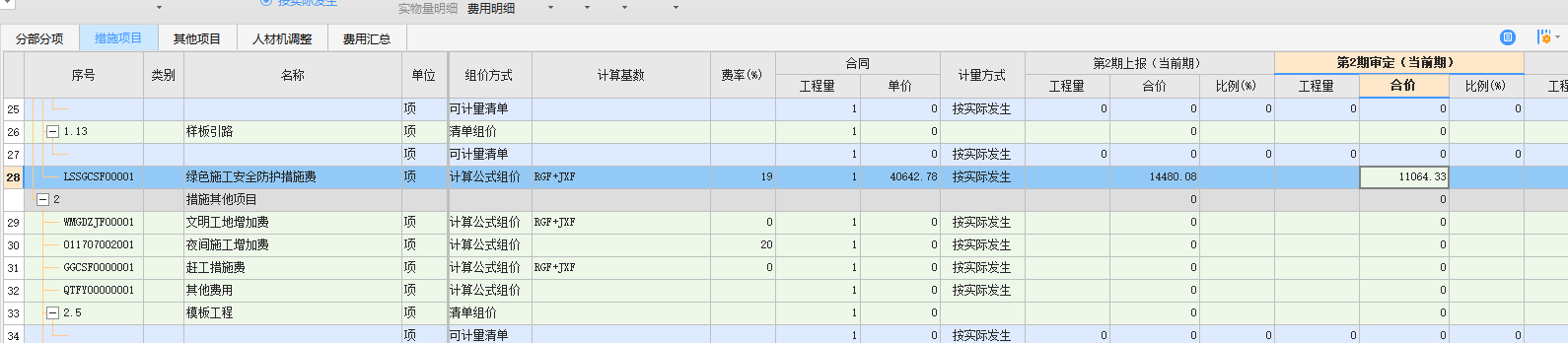

上面是當分部分項費用完全相同時,GBQ6和GPV6在計算得到的不同綠色施工安全防護措施費用。
全部回答
(1)
首答僅用{{minutesHtml}}
-
應該是計算的基數不同
